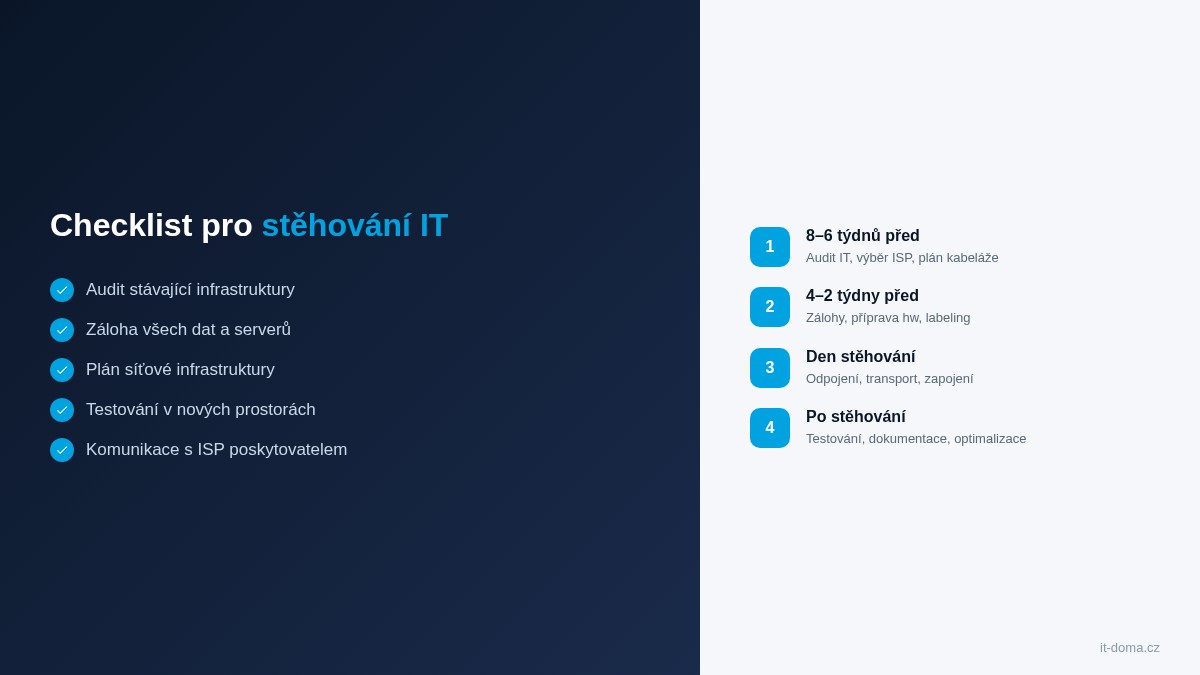

Stěhování kanceláře je náročný projekt, ve kterém se na IT infrastrukturu často zapomíná až na poslední chvíli. Výsledek? Výpadky, ztráta dat a dny bez funkčního internetu. Podle společnosti Gartner může neplánovaný výpadek IT stát firmu průměrně 5 600 dolarů za minutu. Tento kompletní checklist vám pomůže naplánovat stěhování kanceláře a IT infrastruktury tak, aby vše proběhlo hladce a bez zbytečných komplikací.
Proč je plánování IT při stěhování kanceláře klíčové
Stěhování kanceláře bez řádného IT plánu je jako stavba domu bez základů. Firemní IT infrastruktura zahrnuje servery, síťové prvky, telefonní ústředny, tiskárny, pracovní stanice a desítky kabelů. Každý z těchto prvků vyžaduje specifický postup odpojení, přepravy a opětovného zapojení.
Nejčastější chyby při stěhování IT:
- Podcenění času – připojení internetu v nových prostorách trvá u většiny poskytovatelů 2–4 týdny
- Chybějící zálohy – transport je riziková fáze, kdy může dojít k poškození disků
- Neoznačené kabely – v nové kanceláři pak nikdo neví, co kam patří
- Zapomenutí na licence – některý software vyžaduje reaktivaci po změně hardware
Fáze 1: Audit a plánování (8–6 týdnů před stěhováním)
Prvním krokem je kompletní audit stávající IT infrastruktury. Zmapujte veškerý hardware, software, síťové prvky a služby, které vaše firma využívá.
Co zmapovat
- Hardware: Počet a typ počítačů, serverů, tiskáren, monitorů, telefonů
- Síťové prvky: Routery, switche, access pointy, firewally, NAS
- Služby: ISP poskytovatel, pevná linka, cloudové služby, VPN
- Kabeláž: Typ a délka kabelů, patch panely, rozvaděče
- Software: Licence vázané na hardware, lokální instalace
Výběr ISP v nové lokalitě
Kontaktujte poskytovatele internetu co nejdříve. Zjistěte, jaké připojení je v nových prostorách dostupné. Podle Českého telekomunikačního úřadu můžete ověřit dostupnost služeb ve vaší lokalitě. Objednejte připojení minimálně 4–6 týdnů předem.
Plán síťové infrastruktury
Nechte si vypracovat plán síťové infrastruktury pro nové prostory. Zvažte:
- Počet a umístění síťových zásuvek
- Umístění serverovny nebo racku
- Pokrytí WiFi signálem – jak správně nastavit firemní WiFi
- Kapacitu elektrických rozvodů a UPS

Fáze 2: Příprava (4–2 týdny před stěhováním)
Zálohování dat
Před stěhováním proveďte kompletní zálohu všech dat. Dodržujte pravidlo 3-2-1 pro zálohování – tři kopie dat, na dvou různých médiích, jedna mimo pracoviště. Ověřte, že zálohy jsou funkční a kompletní.
Označení a dokumentace
- Štítkujte každý kabel – na obou koncích, s označením zařízení a portu
- Foťte zapojení – před odpojením vše zdokumentujte fotografiemi
- Vytvořte schéma – kde co bylo zapojeno a kde to bude v nové kanceláři
- Seznam hesel a přístupů – ujistěte se, že máte přístup ke všem zařízením
Příprava nových prostor
- Zkontrolujte, zda je hotová kabeláž a síťové zásuvky
- Ověřte funkčnost internetového připojení
- Připravte pracovní stoly s napájením
- Zajistěte klimatizaci pro serverovnu (pokud je potřeba)
Fáze 3: Den stěhování
Postup odpojení
Postupujte systematicky:
- Upozorněte zaměstnance – minimálně den předem, aby uložili práci a odhlásili se
- Vypněte aplikace a služby – řádně ukončete všechny programy
- Odpojte periférie – monitory, klávesnice, myši, tiskárny
- Odpojte síťové prvky – v pořadí: koncová zařízení → switche → router → server
- Zabalte bezpečně – antistatické obaly pro citlivé komponenty, originální krabice pro servery
Transport
- Servery a NAS přepravujte osobně, ne se stěhováky
- Pevné disky ideálně vyjměte a přepravte zvlášť
- Monitory zabalte do pěnových obalů
- Označte krabice čísly odpovídajícími novým pracovním místům
Fáze 4: Zprovoznění v nové kanceláři
Postup zapojení
Zapojujte v opačném pořadí než při odpojení:
- Síťová infrastruktura – router, firewall, switche
- Servery a NAS – zapojit, otestovat, ověřit data
- Tiskárny a sdílená zařízení
- Pracovní stanice – počítače, monitory, periférie
- Telefonie – VoIP telefony, ústředna
Testování
Po zapojení důkladně otestujte:
- Internetové připojení a rychlost
- WiFi pokrytí ve všech místnostech
- Přístup k serverům, sdíleným složkám a tiskárnám
- VPN připojení pro vzdálené pracovníky
- Telefonní linky a konferenční systémy
- Zálohovací systémy – spusťte testovací zálohu
- Bezpečnostní systémy – kamery, přístupové systémy
Fáze 5: Po stěhování (první 2 týdny)
Optimalizace a dokumentace
- Aktualizujte IT dokumentaci – nové IP adresy, schémata sítě, umístění zařízení
- Informujte dodavatele – aktualizujte adresu u ISP, správce domén, cloudových služeb
- Optimalizujte WiFi – upravte umístění access pointů podle reálného pokrytí
- Monitorujte výkon – sledujte, zda vše funguje stabilně
- Sbírejte zpětnou vazbu – zeptejte se zaměstnanců na problémy
Bezpečnostní kontrola
Po stěhování zkontrolujte zabezpečení firemních dat. Ověřte, že firewall je správně nakonfigurován, antivirus je aktuální a přístupová práva odpovídají novému uspořádání.
Kolik stěhování IT stojí
Náklady na stěhování IT závisí na velikosti firmy a složitosti infrastruktury. Orientační náklady pro firmu s 10–20 zaměstnanci:
- Nová kabeláž a síťová infrastruktura: 15 000–50 000 Kč
- Profesionální odpojení a zapojení: 5 000–15 000 Kč
- Konfigurace sítě a testování: 5 000–10 000 Kč
- ISP připojení (zřízení): 0–5 000 Kč
Celkově se IT stěhování pohybuje mezi 25 000–80 000 Kč. Investice do profesionálního přesunu se vyplatí – jeden den výpadku firmy s 15 zaměstnanci stojí desítky tisíc korun.
Kdy nechat stěhování IT na profesionálech
Zvažte pomoc IT specialistů, pokud:
- Máte server nebo NAS s důležitými daty
- Používáte složitější síťovou infrastrukturu (VPN, VLAN, firewall)
- Potřebujete minimalizovat výpadek (stěhování přes víkend)
- Nemáte interního IT pracovníka
- Stěhujete se do prostor bez připravené kabeláže
Profesionální správce IT zajistí hladký přesun, minimalizuje výpadek a postará se o kompletní dokumentaci nového prostředí.
Nejčastější dotazy ke stěhování IT
Jak dlouho trvá stěhování IT infrastruktury?
Samotné fyzické stěhování IT trvá typicky 1–2 dny. Celý proces od plánování po plný provoz v nových prostorách ale zabere 6–8 týdnů, hlavně kvůli zřízení internetového připojení a přípravě kabeláže.
Můžeme stěhovat IT sami, nebo potřebujeme specialistu?
Malá firma s několika počítači a routerem to zvládne sama. Pokud ale máte server, NAS, strukturovanou kabeláž nebo složitější síť, doporučujeme přenechat to IT profesionálům. Riziko poškození dat nebo prodlouženého výpadku je příliš vysoké.
Co udělat jako první při plánování stěhování IT?
Prvním krokem je audit stávající infrastruktury – zmapujte všechna zařízení, služby a připojení. Současně co nejdříve objednejte internetové připojení v nových prostorách, protože zřízení trvá nejdéle.
Jak minimalizovat výpadek při stěhování?
Naplánujte stěhování na víkend nebo mimo hlavní pracovní dobu. Zajistěte, aby internet v nových prostorách byl funkční ještě před stěhováním. Připravte si mobilní hotspot jako záložní řešení pro případ komplikací.
Závěr
Stěhování kanceláře a IT infrastruktury je projekt, který vyžaduje systematický přístup a důkladné plánování. S tímto checklistem máte přehled o všech krocích – od prvotního auditu až po optimalizaci v nových prostorách. Klíčem k úspěchu je začít plánovat dostatečně včas, důsledně zálohovat data a nepodcenit testování po zapojení.
